台電今天公布,台中發電廠(中火)燃煤1、2號機組於9月30日停機,告別供電行列,10月1日起正式除役。台電今(7)日舉行拆除施工前祈福儀式。
台電發布新聞稿表示,燃煤1、2號機發電裝置容量共110萬瓩,自1990年陸續成為台灣供電主力,運轉36年期間,兩部機合計發出近2800億度電。

燃煤1、2號機組是中火第一組進入拆除的燃煤機組。中火曾是世界最大的火力發電廠,現為全球第四大火力發電廠,目前有10部燃煤機組,四部氣渦輪機組,合計裝置容量達578萬瓩。

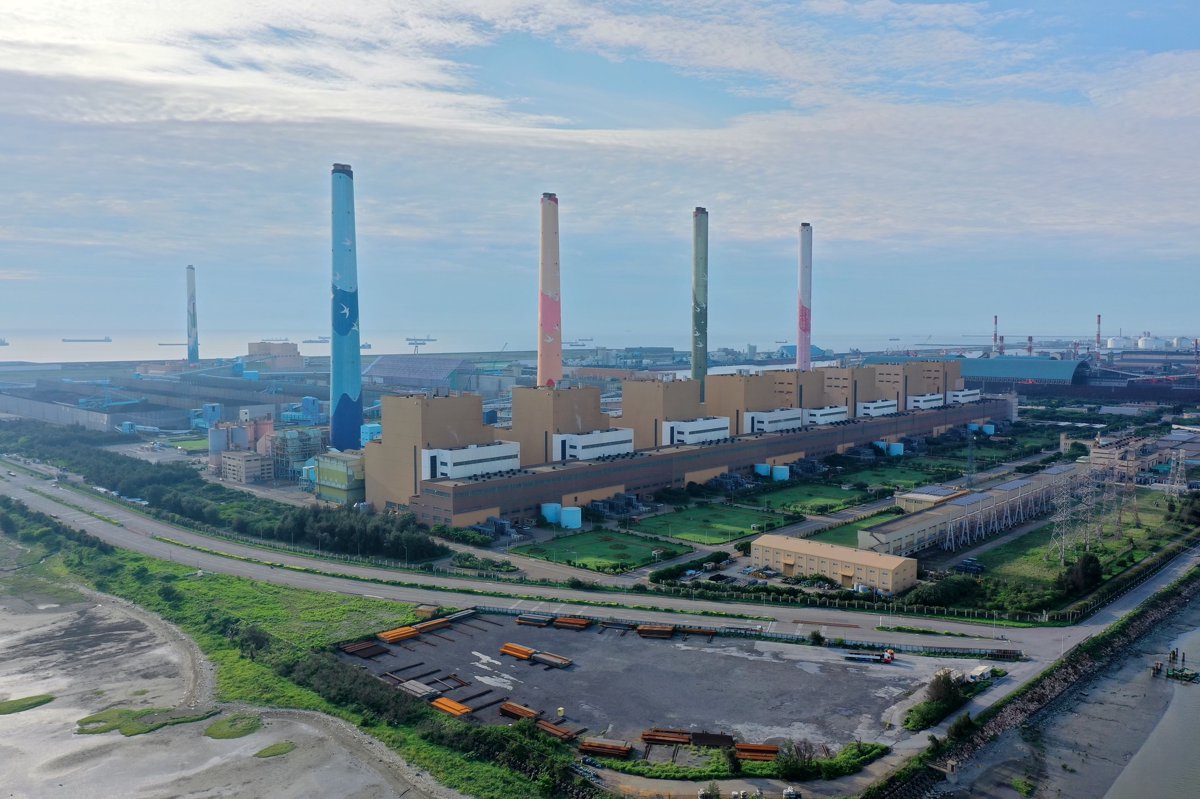

中火標誌性的五根彩色煙囪,每座高達250公尺(約80層樓高),矗立於大肚溪出海口,駕駛經過國道,是台中最醒目的地標。此次隨著燃煤1、2號機拆除,也將拆一根煙囪,拆除工程為期28個月。


秋冬季節來到,空污季節上場,民間不斷要求燃煤機組及早退場。台電表示,拆除燃煤1、2號機組是持續落實能源轉型及減煤承諾。
我國推動增氣減煤,台電表示,隨著台中電廠新燃氣機組陸續上線,兩部燃煤機組功成身退,整體拆除工程預計2029年初全數完成,原址基地將配合推動台中電廠二期新建燃氣計畫。
台電說明,此次拆除工程涵蓋大範圍重件設備與高空作業,包括海水泵室區、鍋爐房及汽機房區,以及高度達252公尺的煙囪區等,各區域將採同步施工。
台電預估,二期第一部新燃氣機組商轉後,將啟動拆除燃煤3、4號機。台電更長遠的規劃,2032年將重新針對中火緊急備用燃煤機組進行全盤檢討與評估,2034年底前達成台中電廠發電無煤化。
