風睿能源(SRE)在苗栗後龍外海規劃的「苗栗二」(海碩)離岸風場,昨(28)日經環保署環評大會審查通過,成為我國第一座承諾全數採用浮式風機、並通過環評的風場。然而,浮式風場仍有地質等風險,大會要求業者須在開發前執行地質探勘,若發現風機位於斷層應避退。另針對能讓浮式風機「漂浮」在海面上的纜繩,大會提醒易發生海洋動物纏網危害,業者應提出清網計畫。

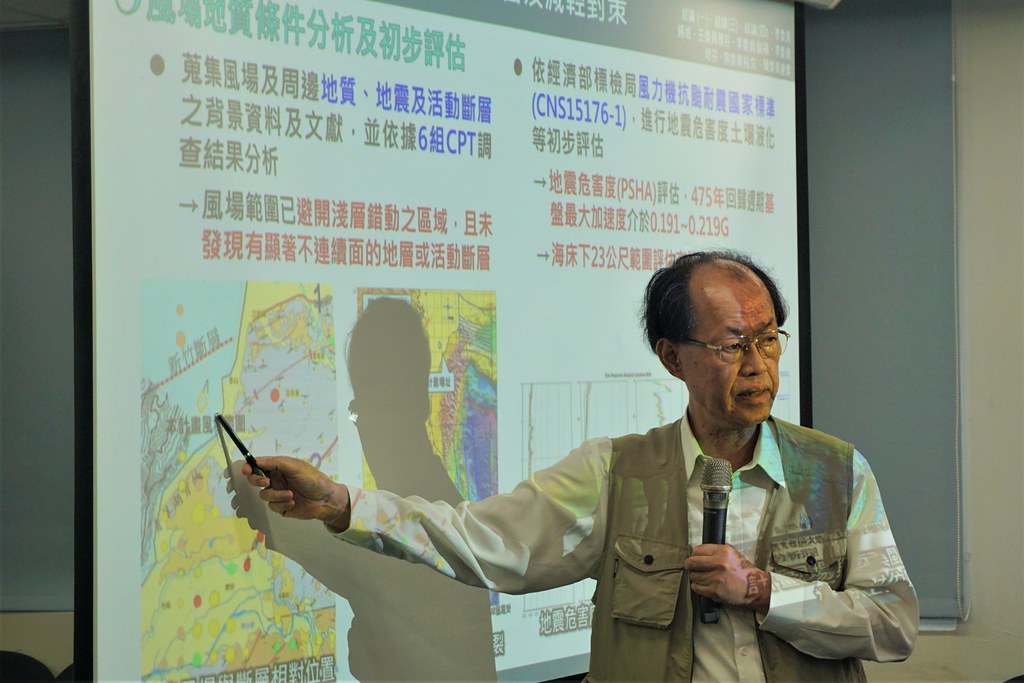

環保署昨(28)日辦理第445次環評大會,審查「苗栗二」(海碩)風場開發案。攝影:陳昭宏
「苗栗二」(海碩)風場位於苗栗後龍外海,海纜預計經能源局規劃的竹南或通霄共同廊道上岸,最多將設161部、單機裝置容量9.5~29MW的風機,總裝置容量可達1536MW,且預計全數採用浮動式風機。
浮式風機漂浮在海面上,仍需靠繫纜和錨錠在海底固定,穩定性受地質、地形影響甚大。環委李錫堤就指出,海碩風場場址可能坐落在新竹斷層上,海底砂波、地底斷層,都是造成風險的關鍵,但業者卻沒做地質探勘就聲稱「未發現斷層」,「沒有做(探勘),你說未發現,真的等於沒有嗎?」
李錫堤指出,業者尚未取得開發資格,無法投入地質調查,這點無可厚非,但仍應積極承諾未來開發前先行探測場址及周遭斷層,如果斷層位在風場內就要有因應措施,例如設定退縮距離。
開發單位表示,取得風場資格後會立即展開斷層及砂波探測,並承諾風機點位若發現斷層,將退避100公尺,確保風機不受影響。
環委李錫堤認為苗栗二(海碩)場址可能坐落在新竹斷層上。攝影:陳昭宏

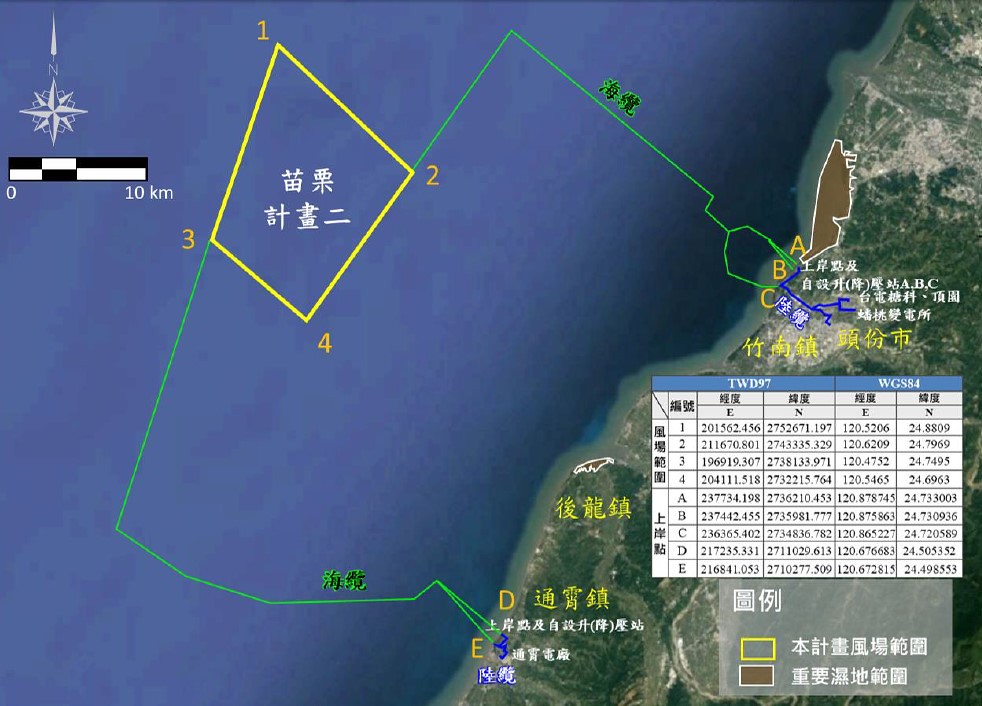

「苗栗二」(海碩)風場位於苗栗後龍外海。圖片來源:擷取自環評書件
浮式風場採用繫纜固定基座,但長達數十、百餘公尺的纜繩,也可能纏上漂浮在海中的廢棄漁網,造成鯨豚、海龜、魚類誤入纏網。然而業者對於海保署所提相關書面意見,卻只說明若動物纏網將如何通報救援。
對此,海保署要求業者提出具體計畫,未來營運期間應該定期檢視纜線、並清除纏網,才能從根本減少動物誤入造成的傷害。

你的關心,關乎環境—讓《環境資訊中心》為環境發聲

《環境資訊中心》需要你的支持!我們相信唯有資訊公開普及,才能促成民眾的參與和行動,邀請您加入定期捐款的行列,讓我們持續為環境發聲。

前往捐款

相關文章

浮動式風場示範規劃 拚2029、2030年併網

浮動式風場示範規劃 拚2029、2030年併網

台灣第二座全浮式風場 「九降風」環評過關仍有漁場重疊爭議

台灣第二座全浮式風場 「九降風」環評過關仍有漁場重疊爭議
